Førstkommende mandag 20.04.2020 starter Power Clean rensing av ventilasjonskanalene i hver leilighet. Se oversikt under over når din leilighet står for tur. Det er helt avgjørende at leiligheten din stilles til disposisjon på det aktuelle tidspunkt.

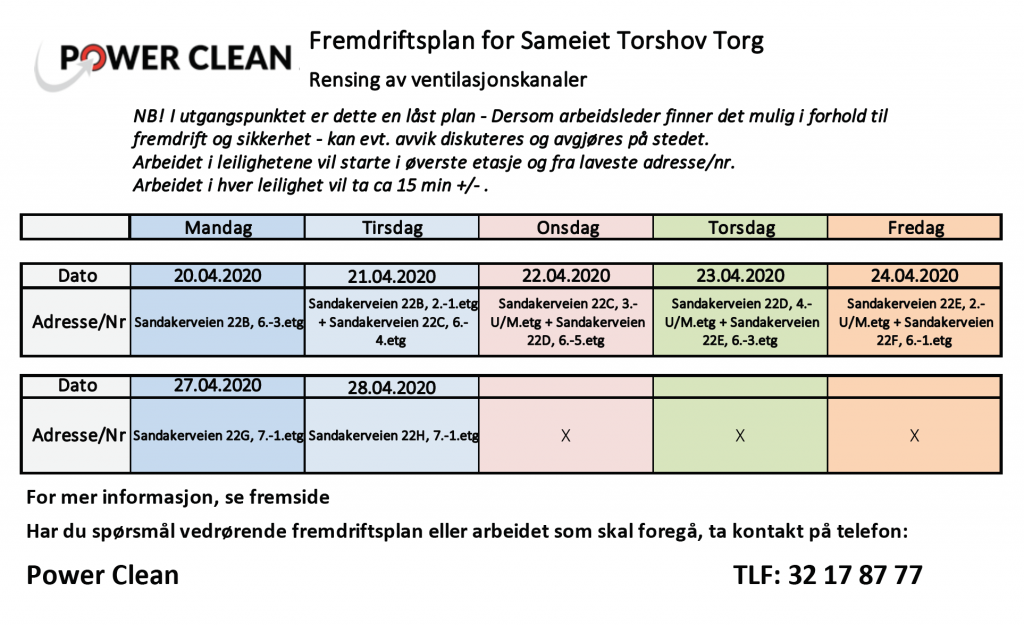

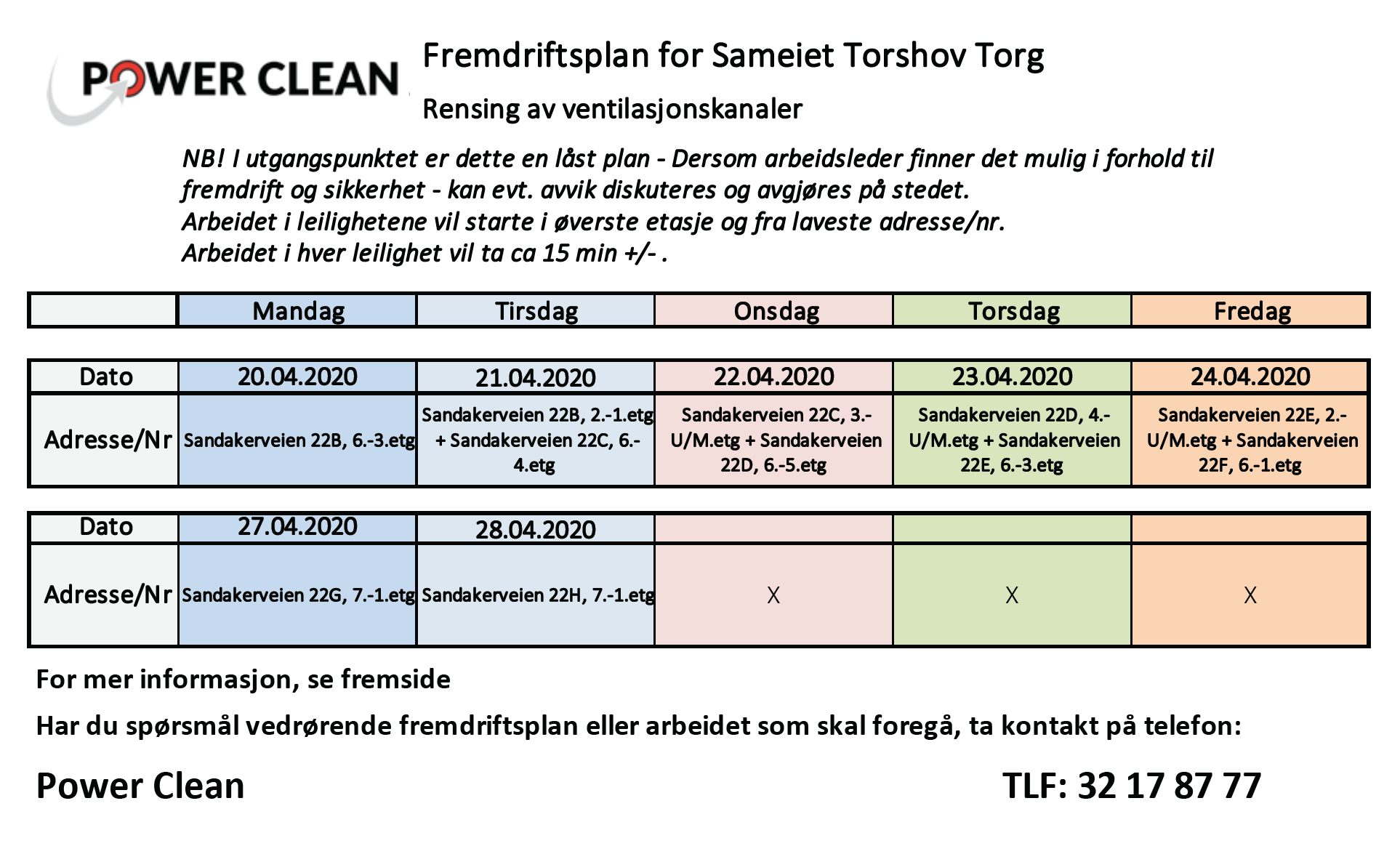

![](https://www.sameiettorshovtorg.no/wp-content/uploads/2020/04/PowerClean-fremdriftsplan-1024x625.png)
Informasjon
Spørsmål
Teknikerne som kommer til oss har ingen symptomer på luftveisinfeksjoner. De benytter hansker og munnbind. De vil ikke ha behov for å ta på annet enn dørhåndtak og dekslet i taket på badet.

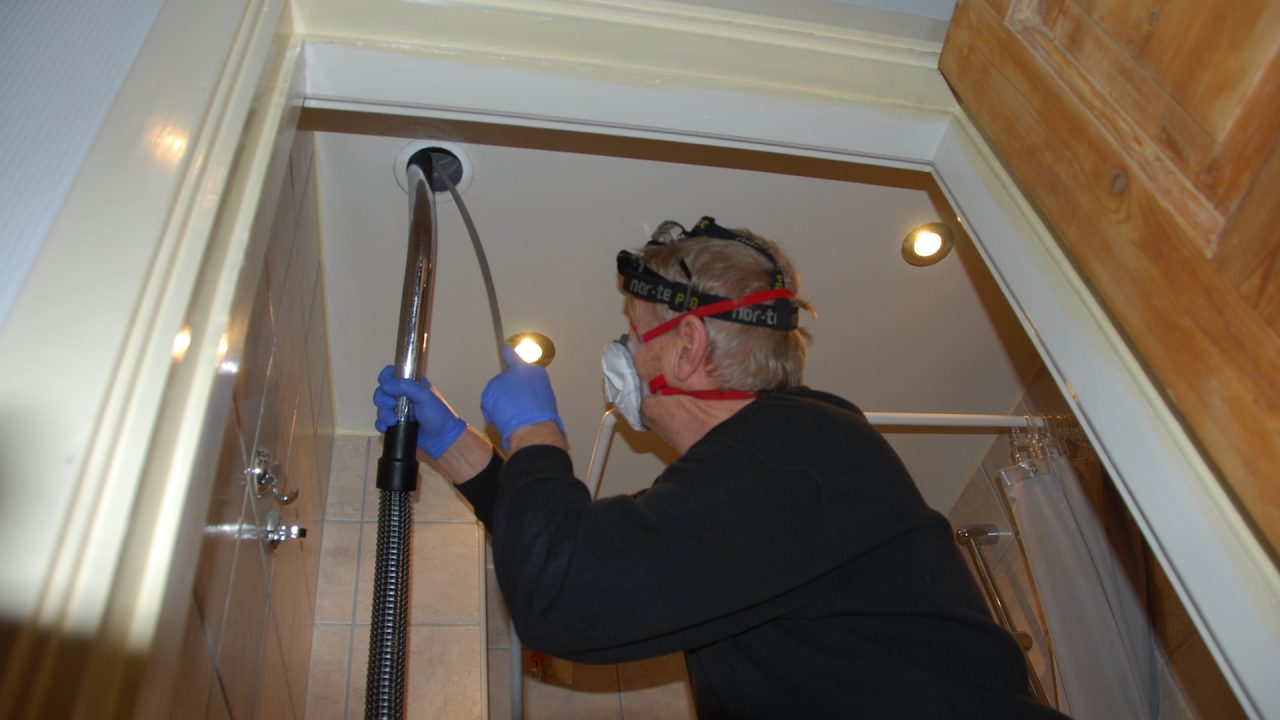

De komme med en liten gardintrapp, rensekost/drill og en slags støvsuger. Det gjør rensing fra badet. De vil ha behov for å sjekke at kjøkkenvifte er ok, men det er det eneste utenom badet.
Dersom du er i karantere, skal du ikke ha besøk av noen, ei heller Power Clean. Ta kontakt med Power Clean og informer om dette.
Dersom du ikke er i karantene, men er veldig bekymret for smitte skal vi heller ikke tvinge deg til å rense ventilasjonen. Ta da kontakt med Power Clean og informer om dette.
